资   讯   中   心​

cst毫米波雷达仿真凯发网站的解决方案介绍(六)-凯发网站

来源: | 作者:thinks | 发布时间: 2023-12-07 | 731 次浏览 | 分享到:

作者 | zhou ming

本期我们继续介绍天线和馈电网络集成到一起的优化设计。

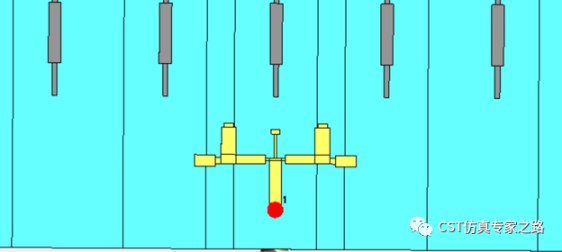

1、 首先把优化好的3d馈电网络和天线阵列放在同一个cst工程里面,馈电网络的各个输出端口朝向阵列天线的各个单元的馈电口。在馈电网络和天线之间预留一定空间,方便后续的走线。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

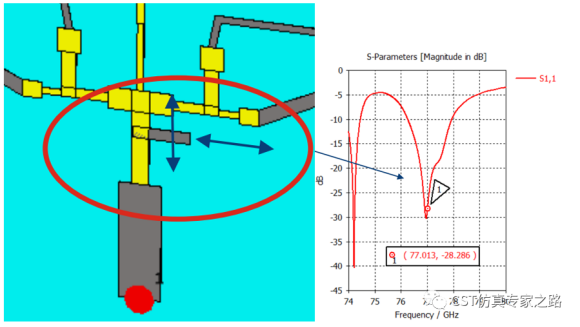

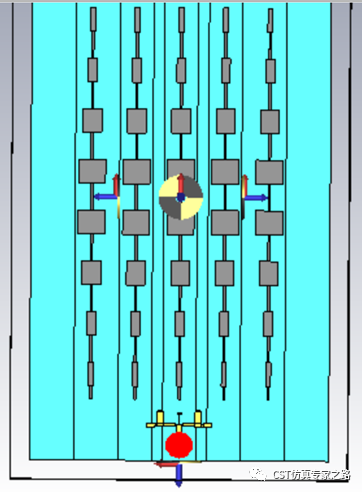

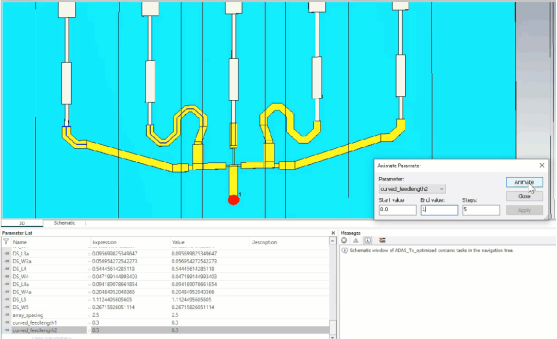

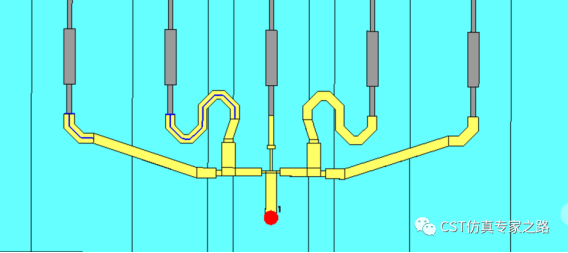

2、 接下来需要把馈电网络和天线阵子集成到一起。在创建馈电网络到天线单元馈电口之间的走线时,我们可以通过参数化的curve来实现,以curve的长度作为后续的优化变量。下图可以看出curve长度变化对走线的影响。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

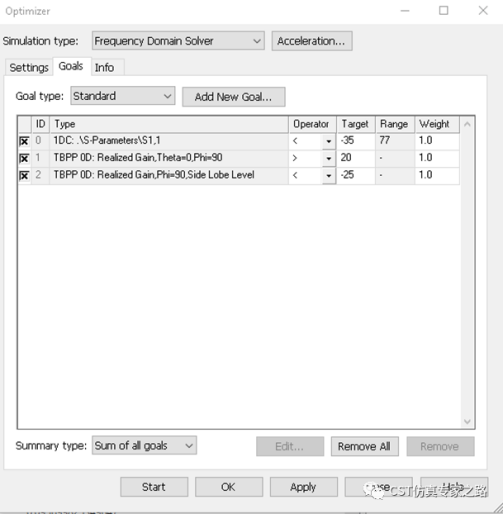

3、 完成3d建模之后,打开cst的optimizer,在优化变量中选择array_sapcing、curved_deedlength以及其他馈电网络相关的变量。优化目标里设置s11、sll和3db带宽等目标值。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

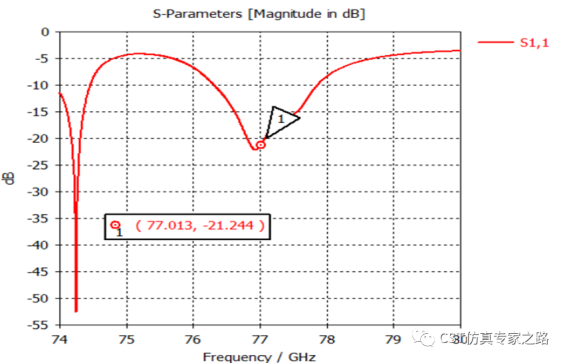

4、 点击start之后,cst快速地得到了优化后结果,我们可以看到s11还没有达到目标值。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

5、在馈电网络和天线集成到一起后,仍然可以在馈电网络的输入端口处用开路短截线对整个天线系统的阻抗进行匹配优化。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

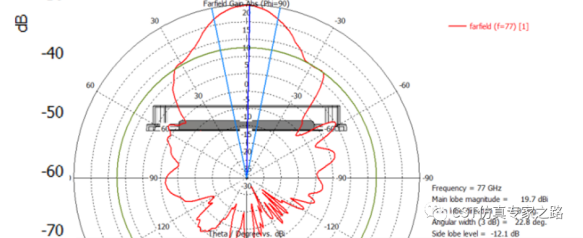

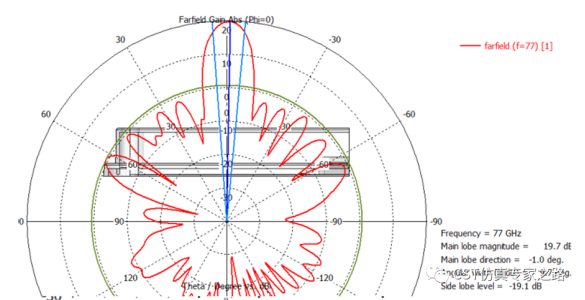

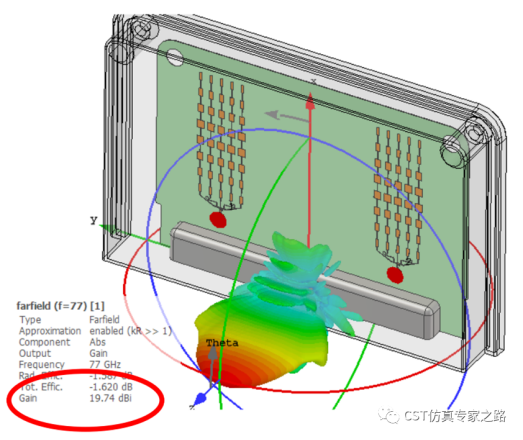

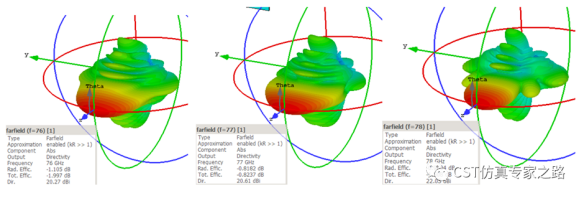

6、通过3d远场结果,可以直观地查看天线远场性能。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

7、接下来我们在3d模型中再加上天线罩及汽车bumper,评估其对天线s参数及远场性能的影响。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

8、当确保天线性能满足要求之后,将进入下一步:雷达天线安装评估。

cst毫米波雷达仿真凯发网站的解决方案介绍(六)

cst毫米波雷达仿真凯发网站的解决方案介绍(六)



(内容、图片来源:cst仿真专家之路公众号,侵删)
